Baubericht Kabinenprojekt

Stadionprojekt

Chronologische Reihenfolge nach Baufortschritt
November 2004 - März 2005
Stand Eigenleistung per:
Gesamteigenleistung SKW:
Abschluss der Bauphase I mit dem ersten Heimspiel gegen Gschwandt am 26.03.05
29.03.05
7049 h


[Baufortschritt Kabinenprojekt Gesamtübersicht ansehen]


Hier die bisher unveröffentlichten Bilder bis zur Fertigstellung des neuen SKW-Stüberls (33er)...



März 2005



Februar 2005

Glasermeister Wadi und Bux bei der Arbeit - man sieht schon die Vorfreude auf die Hackler-Party...
noch 5 Wochen bis zum Eröffnungsball - und weiter gehts....


Jänner 2005


linkes Bild: So schaute es im September 2004 aus - rechtes Bild: so schaut es im Jänner 2005 aus!
Am 14. und 15.1. ist vorallem an der Fertigstellung der Gästekabinen gearbeitet worden. Weiters sind die Fliesenleger laufend am Arbeiten und in der Kantine gehts weiter...
Die ganze Konzentration liegt nun beim zeigerechten Innenausbau ...



Dezember 2004
Das Klinkermauern ist eine sehr aufwendige Arbeit, dafür ist das Ergebnis umso schöner..
Winteransicht unseres neuen Klubgebäudes

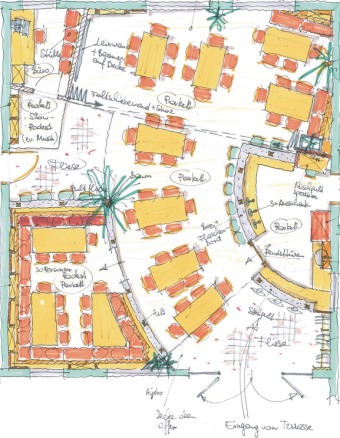

Plan des Kantinenbereichs
Beginn der Mauerarbeiten im Kantinenbereich
Estrichlegen im Dachboden
Garagentormontage und Holzbearbeitung in der Kantine
Am Sa. 4.12. wurde der ganze Dachboden isoliert, damit steht der Inbetriebnahme der Fussbodenheizung nichts mehr im Weg.

November 2004

Am 26. und 27.11. haben wir 300 m² Estrich verlegt. Vorher wurde noch die Fußbodenheizung verlegt. Nun ist dieser wichtige Bauabschnitt abgeschlossen.
Nachdem sämtliche Leitungen am Boden verlegt worden sind wurde am Sa. 20.11. Boden isoliert
Nun bekommt unser Klubgebäude schön langsam sein neues Gesicht....
Am 10.11. wurde mit den Innenputzarbeiten begonnen...
